방학2동 668-7 도시가스 변경공사
서울특별시 도봉구 방학로 180 (방학2동 668-7)
방학2동 어린이집 내,외부 리모델링으로 인한 입상 배관 이설 및 내관 변경공사 입니다.
공사기간: 2021년 7월 27일~2021년 8월 20일

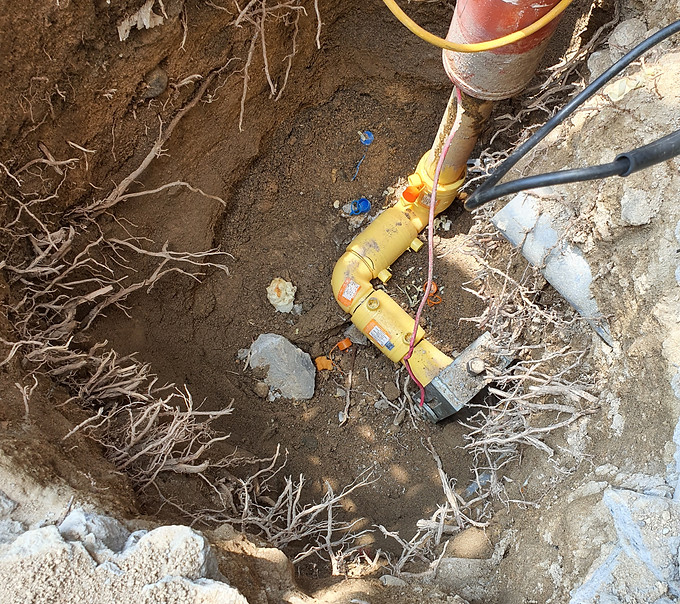

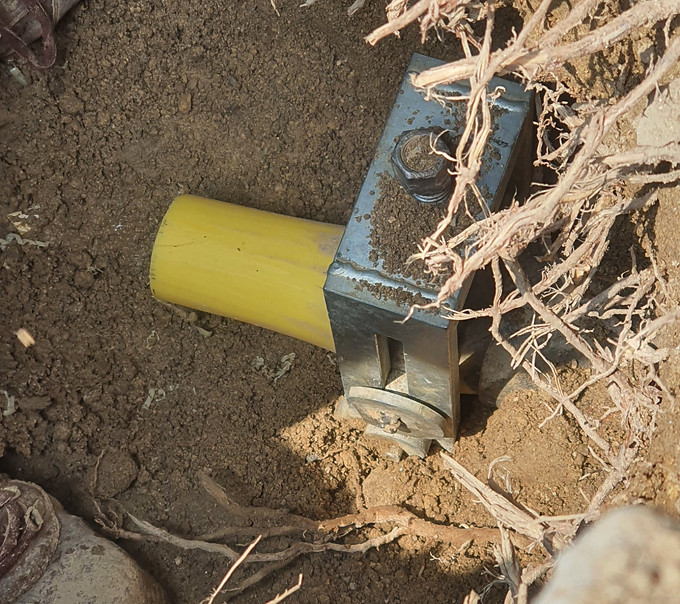

기존 지하관 확인
해당 건물에 설치 되어 있는 지하배관을 확인 후 스퀴즈라는 장치를 이용하여 가스 공급을 차단하는 작업입니다.

가스 차단여부 확인 및 기존 배관 철거작업
가스공급이 정상적으로 차단되었는지 확인 후 기존 지하배관 철거작업을
진행합니다,

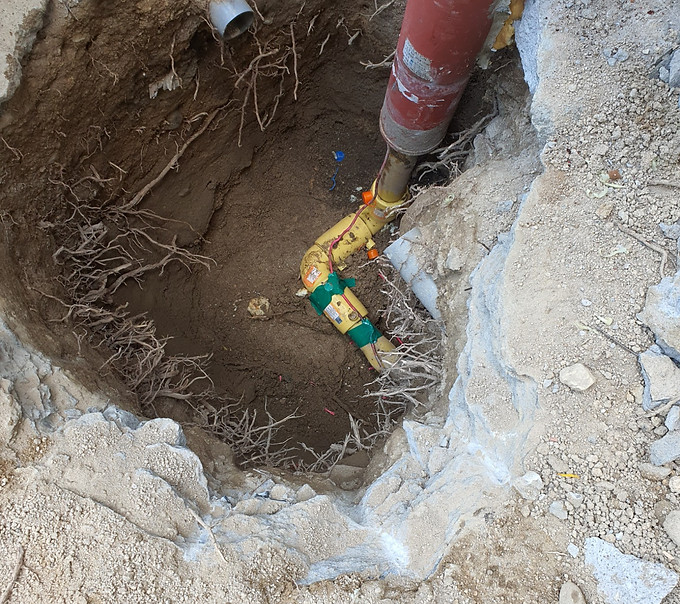

지관 설치작업
기존 지하배관 철거 지점 반대 방향부터 신설배관을 설치한 뒤 신설배관과 기존배관을 연결하는 작업입니다.

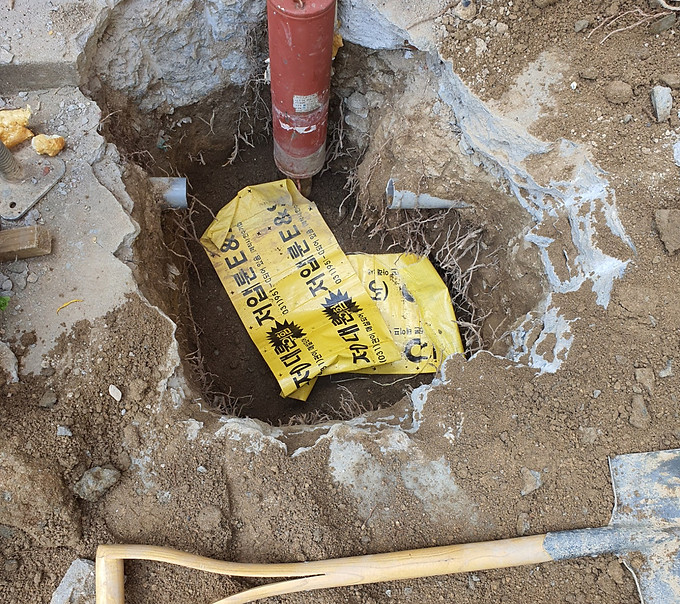

모래부설 및 관포 설치작업
작업이 완료된 지하배관 위로 충분한 모래를 부설 후 가스배관 경고 관포를 설치하는 작업입니다.

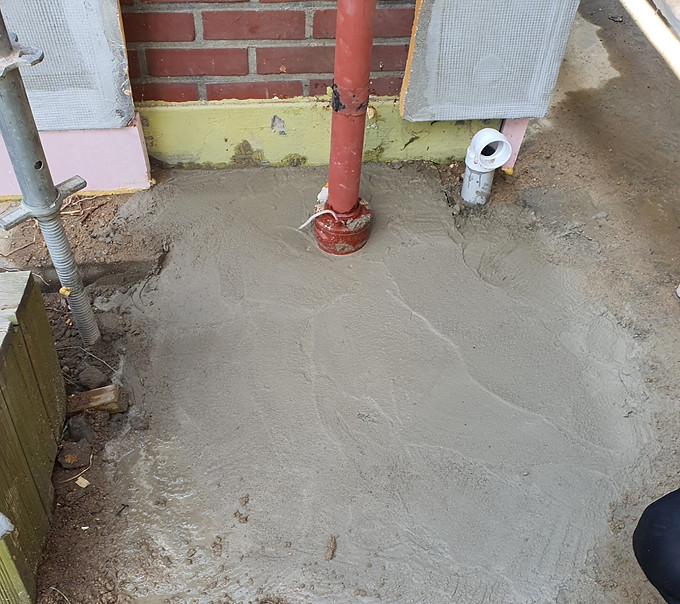

지하배관 마무리 및 원상복구 작업
지하배관 변경작업 및 모래부설, 관표설치를 완료한 뒤 기존과 동일하게
몰탈을 사용하여 원상복구 시키는 작업입니다..

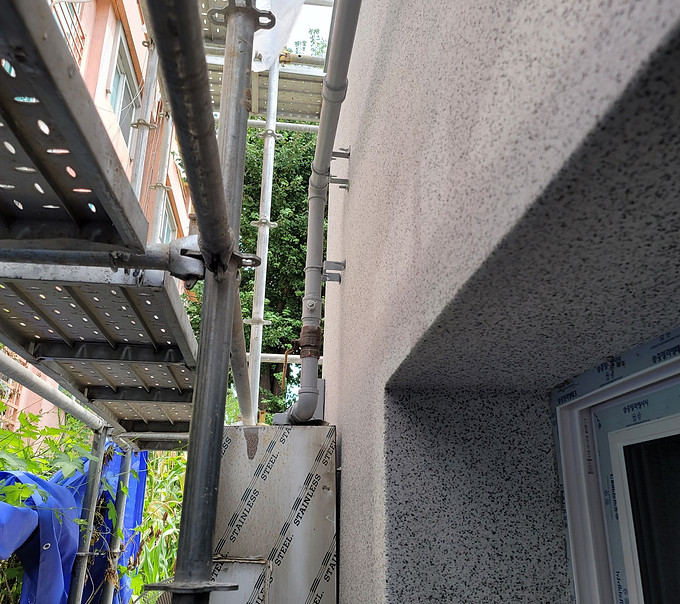

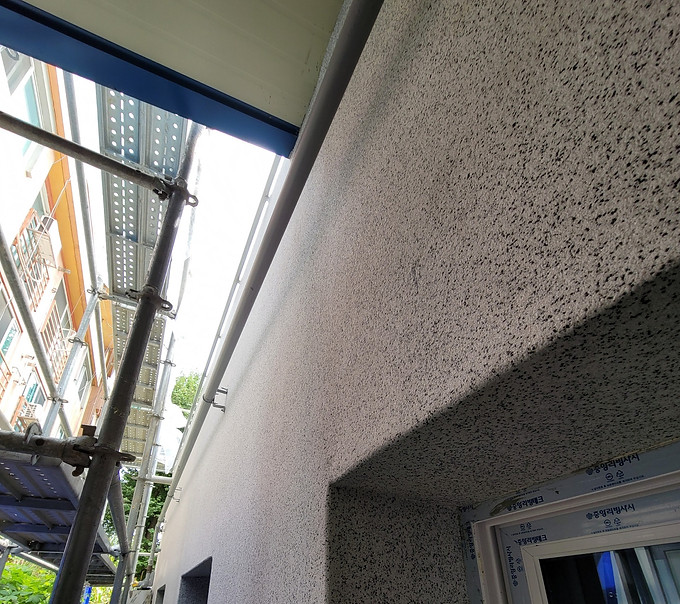

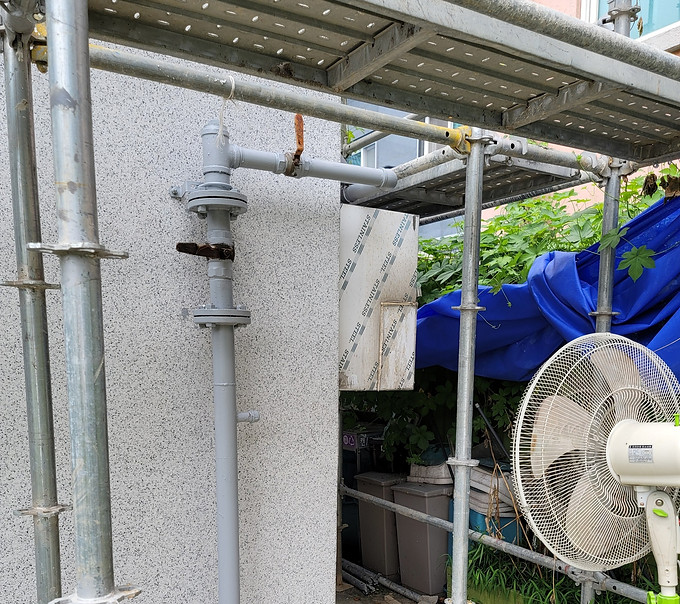

내관 (외부배관 설치 및 도색작업)
지하배관의 변경에 따라 기존에 설치되어있던 외부배관 같은경우도 철거 후 바뀐 입상배관과 맞추어 외부배관을 설치하는 작업입니다..

내관 (외부배관 설치 및 도색작업)
지하배관의 변경에 따라 기존에 설치되어있던 외부배관 같은경우도 철거 후 바뀐 입상배관과 맞추어 외부배관을 설치하는 작업입니다.

내관 (외부배관 설치 및 도색작업)
지하배관의 변경 에 따라 기존에 설치되어있던 외부배관 같은경우도 철거 후 바뀐 입상배관과 맞추어 외부배관을 설치하는 작업입니다.

내관 (외부배관 설치 및 도색작업)
지하배관의 변경에 따라 기존에 설치되어있던 외부배관 같은경우도 철거 후 바뀐 입상배관과 맞추어 외부배관을 설치하는 작업입니다.

내관 (외부배관 설치 및 도색작업)
지하배관의 변경에 따라 기존에 설치되어있던 외부배관 같은경우도 철거 후 바뀐 입상배관과 맞추어 외부배관을 설치하는 작업입니다.

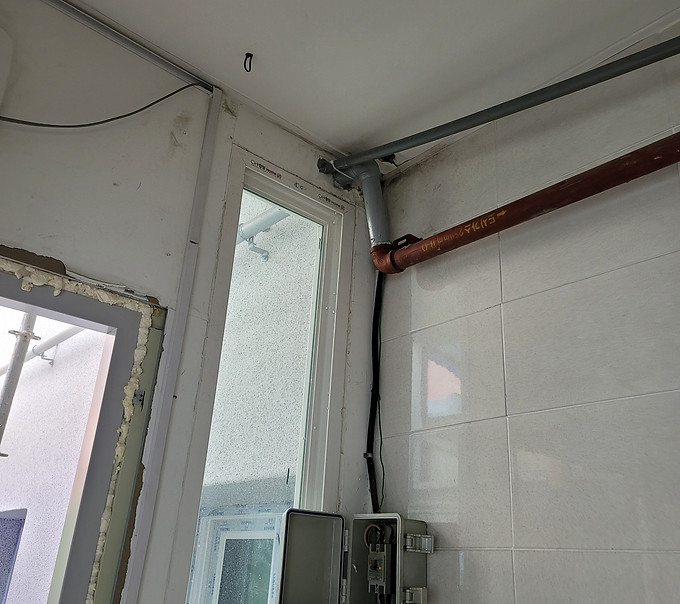

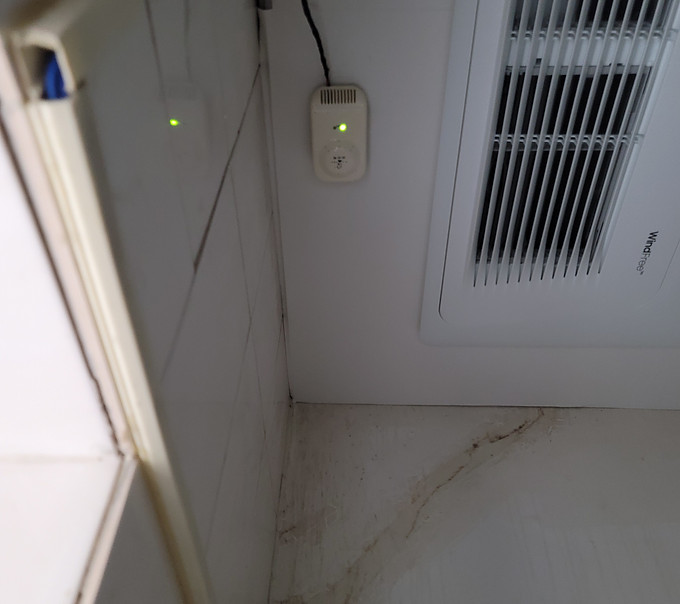

자동차단벨브 검지부 재설치작업
건물 내부의 천장 작업을 위해 떼놓았던 차단벨브의 검지부를 다시
설치하는 작업입니다.

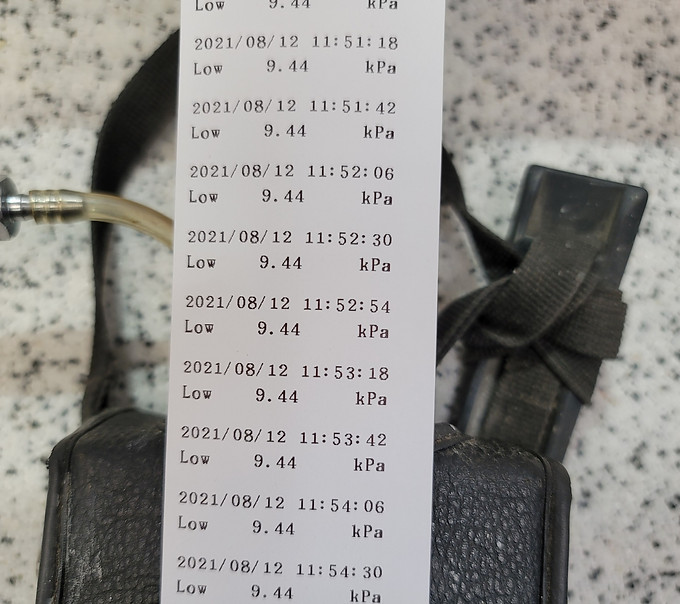

내압시험 및 누기점검 작업
공사가 마무리 된 후 안전하게 시공이 되었는지 확인하는 작업입니다.
마노메타라는 정밀 계측기기를 이용하여 점검합니다.
